De l’idée au lancement d’Amazon FBA : calendrier réaliste d’approvisionnement en Chine pour les marques privées en 2026

Pourquoi cela prend-il autant de temps ? La chaîne d'approvisionnement chinoise est stable, mais elle implique plusieurs niveaux : itérations de conception, tests de conformité, logistique et dédouanement. En 2026, les contrôles douaniers seront plus stricts et les exigences de conformité plus élevées. Ce guide utilise les dernières données et l'expérience du monde réel pour décomposer chaque étape mois par mois, aidant ainsi les vendeurs Amazon FBA à créer des plans solides, à compresser les délais et à éviter des erreurs coûteuses.

(Ci-dessus : exemple d'infographie d'un plan de lancement de produit de marque privée Amazon FBA montrant les phases et les délais clés)
Voici le calendrier standard pour un produit de complexité moyenne (par exemple, gadgets de cuisine, outils de beauté ou articles essentiels pour la maison). Les catégories simples (vêtements/articles pour la maison) peuvent être compressées jusqu'à 4 à 6 mois ; les plus complexes (appareils électroniques/intelligents) s’étendent souvent sur 6 à 10 mois.
| Scène | Durée typique | Mois cumulés | Principaux livrables | Impact Amazon Expédié par Amazon | Principaux risques |
|---|---|---|---|---|---|
| 1. Validation de l'idée et du marché | 1 à 2 mois | Mois 1 à 2 | Rapport de faisabilité du produit + prix cible | Fenêtres saisonnières manquantes | Une recherche excessive retarde le démarrage |
| 2. Pack Design & Tech + Sourcing Fournisseurs | 1 à 2 mois | Mois 2-3 | Pack technique complet + liste restreinte des fournisseurs | Base de mots-clés de référencement | Spécifications vagues entraînant des modifications ultérieures |
| 3. Échantillonnage et itération | 2 à 3 mois | Mois 3 à 5 | Échantillon d'or approuvé | Photos de produits réels/contenu A+ | Révisions excessives |
| 4. Outillage, conformité et pré-production | 1 à 2 mois | Mois 5 à 6 | Moules OK + certificats de conformité | Conformité emballage/étiquette | Échecs des tests nécessitant une reprise |
| 5. Dépôt → Production → QC → Expédition | 2 à 3 mois | Mois 6-8/9 | Produits finis chez FBA | Enregistrement à l'entrepôt + listing en direct | Dégradation de la qualité / retards logistiques |
| 6. Arrivée et préparation du lancement Expédié par Amazon | 1 à 2 mois (qui se chevauchent) | Mois 8 à 9+ | Annonce en direct + ventes initiales | Frais de rupture de stock / surstock | Erreurs d'étiquette entrante |
Différences de catégorie : Vêtements/articles pour la maison : 4 à 6 mois ; Électronique/beauté : 6 à 9 mois (tests supplémentaires FCC/CE/FDA).
Tout commence ici. De nombreux vendeurs ignorent cela et se rendent directement dans les usines, pour tout repenser plus tard.
Étapes clés:
Tendance 2026 : Les outils d'IA (plugins ChatGPT ou logiciels de recherche de produits spécialisés) accélèrent la sélection de niches et le filtrage des idées peu concurrentielles.
Piège à éviter : Ne poursuivez pas aveuglément les tendances virales : la recherche excessive retarde le lancement ; se précipiter mène à des pivots ultérieurs.
L’essentiel est de transformer votre idée en un plan compréhensible en usine.
Étapes clés:
Piège à éviter : Des spécifications vagues entraînent des écarts majeurs dans les échantillons et des retours répétés. En 2026, utilisez l’IA Factory Matching pour donner la priorité aux fournisseurs disposant de moules similaires existants afin de démarrer plus rapidement.
Cette étape provoque 80% des retards. Processus typique en 3 tours:
Conseils d'accélération : Utilisez des vidéos/photos haute résolution pour l’approbation à distance au lieu des retours physiques ; verrouiller la conception tôt pour minimiser les changements.
Pour plus de détails sur le développement, consultez notre article complet: Chronologie du développement de produits en Chine.
Guide connexe : Pour les normes d’inspection AQL des appareils électroniques, voir Guide d’inspection qualité AQL 2.5 pour l’électronique.
Après avoir payé l'acompte de 30 %, entrez dans la phase d'exécution (généralement 2 à 3 mois).
Flux simplifié:
Règle clé : Ne payez le solde qu'une fois le contrôle qualité passé : c'est votre levier final.
Pour plus de détails sur la période de « boîte noire » post-dépôt, les risques quotidiens (par exemple, retards de matériaux, hausses soudaines de prix, refus d'inspection) et les signaux d'alarme, lisez notre guide détaillé : Que se passe-t-il après avoir payé le dépôt à une usine chinoise ?
Options d'expédition : L'air est rapide mais cher ; La mer est économique mais lente ; Le DDP (Delivered Duty Paid) est recommandé aux débutants pour éviter les tracas d'auto-dédouanement.
Une fois les marchandises arrivées chez Expédié par Amazon, il reste encore 1 à 3 semaines d'étapes finales.:
Même après l'arrivée, les vendeurs perdent du temps ici. Problèmes courants:
Emplacement FNSKU incorrect
Incohérences des étiquettes des cartons
Retards aléatoires d’inspection dans les entrepôts
Conseil d'inventaire: 1 000 à 3 000 unités suffisent généralement pour un lancement sans surexposer les liquidités.

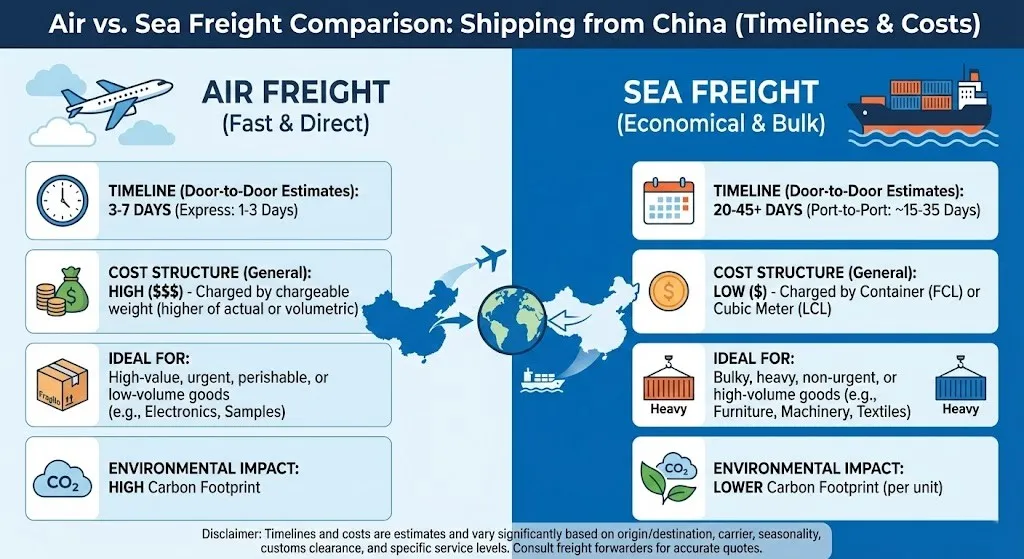

(Ci-dessus : infographie comparative du fret aérien et maritime pour les expéditions depuis la Chine, mettant en évidence les délais et les coûts)
Vous voulez compresser 8 mois à 5-6 ? Essayez-les:
Cas réel : Un client a utilisé la correspondance IA + une surveillance complète pour réduire le lancement d'un produit de cuisine de 7 à 5 mois, atteignant ainsi parfaitement la haute saison du quatrième trimestre.
Oui— de 20 à 40 % , si vous supprimez les retouches.
| Zone | Vendeur typique | Exécution optimisée |
| Échantillonnage | 60 à 90 jours | 30 à 45 jours |
| Conformité | 30 jours | 10 à 15 jours |
| Correspondance des fournisseurs | 3 à 4 semaines | 7 à 10 jours |
Un lancement sur 3 mois est-il toujours réaliste ? Seulement pour des produits extrêmement simples utilisant des moules existants – et même dans ce cas, c'est risqué.
Quand dois-je commencer pour un lancement au quatrième trimestre ? Au moins 6 à 9 mois plus tôt.
La planification du calendrier équivaut à une protection des flux de trésorerie et des bénéfices. Ne laissez pas les mythes du « lancement en 3 mois » faire dérailler votre parcours Amazon. Planifiez correctement chaque étape pour dépenser moins d’argent et gagner plus.
Besoin d’une estimation gratuite du calendrier 2026 pour votre produit ? Ou des usines adaptées à l’IA ? Soumettez votre idée ici : l'équipe de Dark Horse Sourcing répond dans les 24 heures. – Offrir aux vendeurs Amazon des solutions de bout en bout de la Chine vers Expédié par Amazon.
Contactez-nous
Appelez-nous: +86 193 7668 8822
Courriel : [email protected]
Ajouter : Bâtiment B, n°2, route He Er Er, communauté de Dawangshan, rue Shajing, district de Bao'an, Shenzhen, Chine
